粤北风电开发加速!9个项目集中获批,装机容量突破600兆瓦

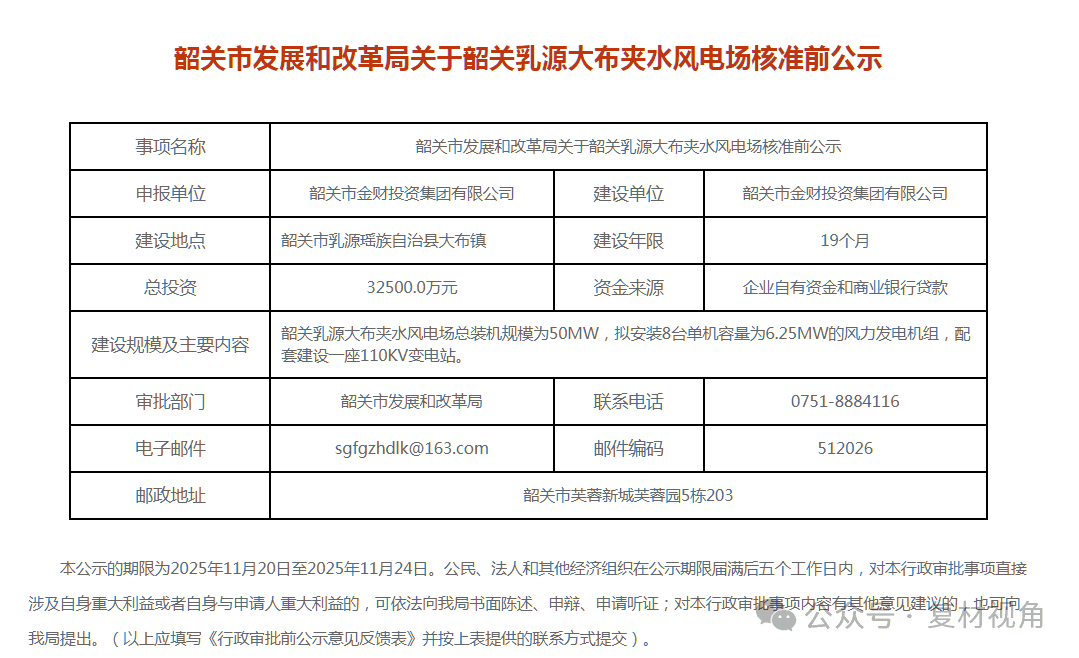

近日,广东省投资项目在线审批监管平台集中公示9个风电项目,总装机容量达612.5兆瓦。其中韶关市占据重要份额,成为本轮风电开发的重点区域。项目普遍采用单机容量6.25兆瓦的大型风机,并探索储能租赁等创新配置模式。一、项目分布:韶关成为风电开发主战场本轮获批的9个风电项目主要集中在韶关市下辖的南雄、乳源、始兴、仁化等地,呈现以下特点:规模梯度明显:从南雄前岭风电场一期的15兆瓦小型项目,到仁化长江南山风电场的350兆瓦大型基地,形成完整规模序列;投资强度各异:单位投资从每兆瓦966万元(南雄项目)到每兆瓦666万元(仁化项目)不等,反映不同场址条件和开发模式;开发主体多元:既有韶关产投集团、韶关市金财投资集团等地方国企,也有仁化绿能风力发电有限公司等专业化新能源企业。特别值得关注的是,韶关乳源大布夹水风电场(50兆瓦)和始兴羊角山风电场(197.5兆瓦)均由韶关市金财投资集团开发,显示地方国资在新能源领域的积极布局。二、技术趋势:大功率风机成标配本轮获批项目充分反映风电技术迭代趋势:单机容量大型化:8个项目采用6.25兆瓦风机,1个项目采用5.0兆瓦风机,标志着6兆瓦级风机已成为粤北山区项目的主流选择;配套电网同步建设:多个项目配套建设110千伏或35千伏变电站,确保电网消纳能力;储能配置创新:南雄前岭风电场采用"租赁方式"配置容量10%、时长1小时的储能,为探索共享储能模式提供实践案例。以仁化长江南山项目为例,350兆瓦总装机将安装56台6.25兆瓦风机,配套建设多座不同电压等级的升压站,形成完整的发电并网体系。三、建设周期:多数项目明年投产根据公示信息,项目建设周期在11-19个月之间:最快投产:南雄前岭风电场一期建设周期仅11个月,预计2026年底前并网发电;最大规模:仁化长江南山风电场投资23.32亿元,建设周期13个月,预计2027年初投产。这种紧凑的工期安排,与广东省"十四五"可再生能源发展目标相契合,凸显项目开发的紧迫性。四、区域拓展:湖南同步推进风电建设同期,湖南省发改委核准了两个风电项目:•邵阳县郦家坪风电场:装机50.1兆瓦,投资2.76亿元;•沅陵县"千乡万村驭风行动"试点:装机20兆瓦,投资1.11亿元。其中沅陵项目作为"千乡万村驭风行动"试点,标志着分散式风电在农村地区的探索进入实质性阶段。五、产业影响:带动装备制造与储能发展本轮风电项目集中开发将产生多重效应:装备需求提升:按612.5兆瓦装机测算,将产生约100台6兆瓦级风机订单,带动风电装备制造业发展;储能市场扩容:按照10%容量配置要求,新增储能需求约60兆瓦/60兆瓦时;地方经济促进:总投资逾40亿元的项目建设,将显著拉动当地投资和就业。六、政策背景:双碳目标驱动绿色发展项目密集获批背后,是粤港澳大湾区能源转型的迫切需求。根据广东省规划,到2025年非化石能源消费比重将达到30%以上。粤北山区作为全省生态发展区,大力发展风电等清洁能源,既符合区域定位,又能为珠三角负荷中心提供绿色电力。从粤北山区到湘西村落,新一轮风电开发正以前所未有的速度和规模推进。随着大型化、智能化技术普及和商业模式创新,风电产业将在能源转型中扮演更加重要的角色。

咨询我们
曹颖
总经理
caoying@hxtx.info
135-7345-5545
